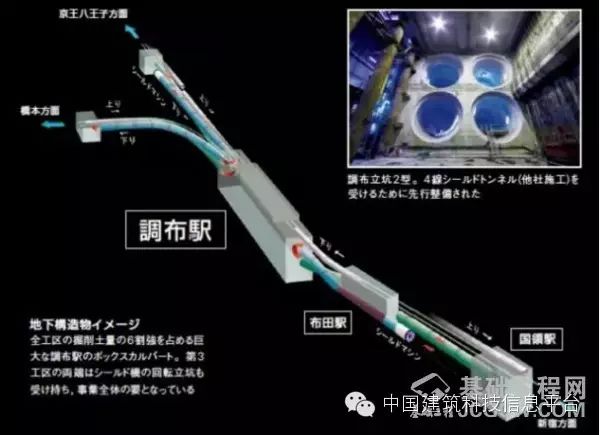

日本京王鐵路調布站立體交叉化改造工程中,在調布站西側的鐵道交岔口,京王線和京王相模原線的鐵道線路復雜交錯,軌道上緊湊地布置著精巧的分道器。在這個部位,直接開挖施工地下部分存在困難。因此,首次采用了 PCR 工法。

工法簡介
PCR 工法

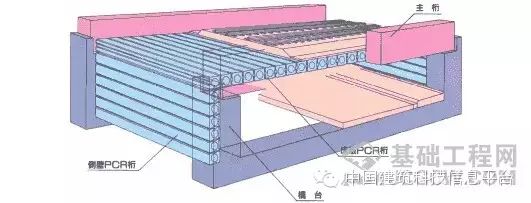

PCR 工法,是在軌道正下方頂進安裝高剛度的預應力混凝土管涵,將這些管涵作為地下工程的上部支護。本工程中,采用非開挖的方式,在鐵路軌道正下方1.2 m 的覆土下,在軌道沿線方向 82m,垂直軌道方向 24m 的范圍內,構筑了大型的地下空間。灌漿料、壓漿料

施工步驟
第一步
工作井和推進支架灌漿料、壓漿料、壓漿劑、支座砂漿、防水砂漿、高強修補砂漿、抗裂砂漿、環氧樹脂膠、302環氧界面劑、瓷磚膠、益膠泥、粘結砂漿
在施工范圍南北兩端修建始發和到達工作豎井。然后安裝推進架臺。
第二步
角型鋼管頂進

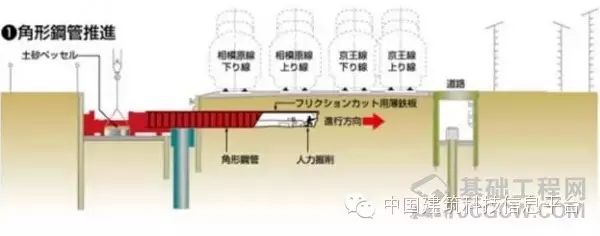

將1.2m×1.2m 的角型鋼管從始發工作井沿PCR 推進路線頂入,采用人工將鋼管內部的土挖除。

第三步

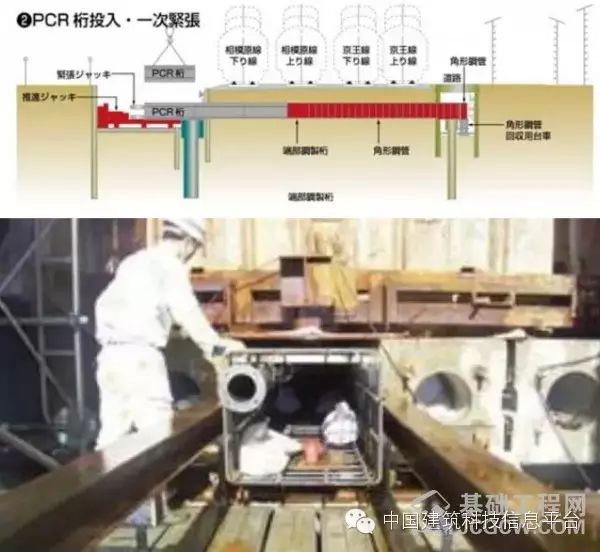

預應力混凝土管涵頂進和初張拉

角型鋼管推入到達工作豎井后,將混凝土管涵與角型鋼管后端連接,向前頂進混凝土管涵,并在到達工作井回收角型鋼管。由于工作井大小的限制,混凝土管涵每節長 3.8m。在對混凝土管涵進行連接時先進行一次張拉。灌漿料、壓漿料、壓漿劑、支座砂漿、防水砂漿、高強修補砂漿、抗裂砂漿、環氧樹脂膠、302環氧界面劑、瓷磚膠、益膠泥、粘結砂漿

第四步
管涵頂進完成,二次張拉灌漿料、壓漿料、壓漿劑、支座砂漿、防水砂漿、高強修補砂漿、抗裂砂漿、環氧樹脂膠、302環氧界面劑、瓷磚膠、益膠泥、粘結砂漿灌漿料

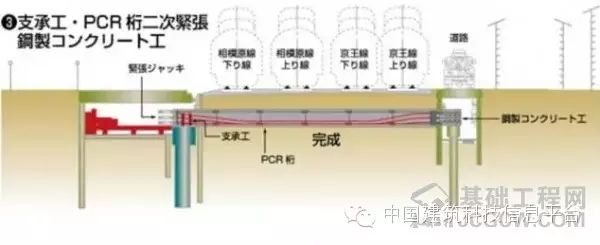

混凝土管涵全部頂進后,在始發、到達豎井將預應力鋼絲插入管涵預留孔,進行第二次張拉。

第五步

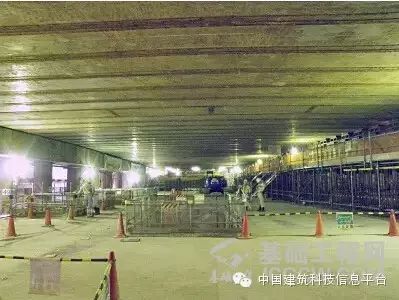

SMW 側墻,逆作下部結構
上部支護完成后,就是兩側做 SMW 側墻支護,并采用逆作法施工管幕下方的結構了。
